Подключение личного дома к электричеству

Присоединение личного дома к электросетям в 2020 году обойдется в наименьшую сумму, всего 550 рублей, при условии, что мощность поступающего тока будет наименее 550 киловатт. Если же этот показатель будет больше, то стоимость работ значительно вырастет.

С чего необходимо начать

Начинается подключение электричества к личному дому с того, что претендент на подключение узнает, с какой конкретно сетевой организацией ему нужна связаться, дабы достигнуть таковой услуги.

Дорогие читатели! Статья ведает о типовых методах решения юридических вопросов, но каждый случай индивидуален. Если вы желаете выяснить, как решить конкретно Вашу делему — обращайтесь к консультанту:

ЗАЯВКИ И ЗВОНКИ ПРИНИМАЮТСЯ Круглые сутки и БЕЗ ВЫХОДНЫХ ДНЕЙ.

Это стремительно и Безвозмездно!

Дорогие читатели! Статья ведает о типовых методах решения юридических вопросов, но каждый случай индивидуален. Если вы желаете выяснить, как решить конкретно Вашу делему — обращайтесь к консультанту:

+7 (812) 467-32-77 (Санкт-Петербург)

ЗАЯВКИ И ЗВОНКИ ПРИНИМАЮТСЯ Круглые сутки и БЕЗ ВЫХОДНЫХ ДНЕЙ.

Это стремительно и Безвозмездно!

Для этого нужна обратиться в городской орган. После чего в течение полумесяца ему пришлют название предприятия, которое согласно действующему порядку уполномочено делать установка по адресу, по которому размещен его дома.

Дальше собственник собирает определенный пакет документов, речь о которых в соответственном разделе.

Куда следует обратиться

По мере надобности подключения личного дома к электротоку нужна обратиться в сетевую компанию с набором бумаг .

При всем этом можно его предоставить:

Лично В данном случае сотрудник, которому он вручается, расписывается на копии заявления подателя о том, что набор документов принят
Заказным письмом С описью вложения и уведомлением о доставке и вручении, которое придет заявителю
Через веб Этот метод подразумевает, что лицо обращается на веб-сайт этой организации там он поначалу заводит акк, а позже входит в него с логином и паролем, дальше он заполняет форму заявки в электронном виде и так же пересылает документы

При нехватке определенных бумаг или в случае, когда в них отсутствуют нужные сведения, сотрудники получившей их структуры извещают об этом в продолжение 6 дней после прихода к ним пакета. После чего необходимо восполнить пробелы.

При всем этом оговаривается, что подавать заявки и бумаги сходу в несколько компаний, дабы пользоваться их конкурентнстью и ускорить процесс нельзя.

Ту либо иную местность обслуживает только своя РЭС (районная электросеть), и конкретно с ней необходимо вступить в контакт .

Если сетевая компания располагает всей подходящей документацией, она направляет в картонном виде проект контракта в 2-ух экземплярах заявителю.

При всем этом на них будут стоять все требуемые подписи со стороны данной структуры. Вкупе с контрактом будет присланы технические условия (либо ТУ).

Срок отправки бумаг — полмесяца со денька, когда эта структура получила или сам пакет бумаг, или дополнения при потребности в них.

Дальше получатель подписывает экземпляр контракта для организации и отсылает его вкупе с документами, которые подтверждают, что он обладает правом подписи.

На это ему дается месяц, в этот срок ему необходимо отослать бумагу в сетевую компанию. После ее поступления соглашение считается заключенным.

Если же заявка поступила в электронном виде, таким же образом отсылается и соглашение. Дальше обратившийся ставит на нем уже цифровую подпись.

После чего обладателю дома можно приступать к реализации технических критерий (ТУ) на подключение.

Дальше сотрудники структуры, выполняющей работы, создают инспекцию, в процессе которой они определяют, отвечает ли объект требованиям.

Если итог положительный, то делается сама процедура подключения., также пуско-наладочные работы

Потом составляются акты:

  • о техническом присоединении объекта к электросетям;
  • об ответственности сторон при эксплуатации;
  • о разграничении принадлежности по балансу.

Технические условия присоединения

Технические условия присоединения (ТУ), которые компания направляет соискателю в обмен на заявку, включают:

  • точки присоединения к сети, которые по нормам не могут быть от границ участка на дистанции, превосходящей 25 метров;
  • более строгие требования обоснованного нрава к повышению характеристик пропускной возможности имеющейся сети;
  • аспекты, относящиеся к аппаратам учета, противоаварийным автоматическим элементам, также приспособлениям для контроля большей мощности.

Также в документе оговаривается, что обязанность выполнить соответствующий круг работ возлагается снутри участка на потребителя, а снаружи — на сетевую компанию. Этот документ составляется и высылается только безвозмездно.

При всем этом положения ТУ могут содержать лишние строгие указания, при их анализе можно отыскать варианты, как смягчить их.

Требования к электрическому оборудованию

Существует целый ряд требований к элементам системы, которые должны быть соблюдены, когда дом соединяют с сетью:

  • 0,6 см при наличии медных жил;
  • 1,6, если они дюралевые
  • 10 см, если их монтируют к стенке из дерева;
  • 5, когда она из кирпича
  • на дистанции 275 см от земли;
  • и 1.5 метра от окна

Варианты подключения

Существует несколько методов реализации данного присоединения:

В таком случае токоведущий кабель:

  • проходит через стенку в трубе и дальше идет к распределительному устройству или счетчику;
  • или присоединяется снаружи дома с стабилизатору напряжения либо также устройству учета, тогда выходные провода вовнутрь жилища пропускаются через трубу

Данная процедура сравнимо дорогостоящая, потому в дополнение рекомендуется выполнить выбор в пользу проводов из алюминия или меди, которые отличаются завышенной долговечностью.

Документы, которые пригодятся

Дабы произвести подключение к электросетям пригодится предоставить в сетевую компанию определенный пакет документов:

  • до 15 киловатт включая те, что были присоединены до этого для бытовых нужд по третьей категории надежности, в данном случае подает только физическое лицо;
  • от 15 до 150 кВт по аналогичному 3 уровню, в этом и во всех последующих пт вероятна заявка как людей., так и от компаний лиц, также ИП;
  • более 150 кВт, категории надежности могут быть первой, 2-ой и третьей;
  • на временное присоединение.

Этот документ имеет установленный эталон, которому и нужна следовать.

В этом запросе нужна указать:

  • имя заявителя;
  • паспортные данные (денек, когда выдан, и номер с серией);
  • место жительства;
  • размещение всех аппаратов, которые работают на электричестве и будут присоединены к сети;
  • период разработки проекта;
  • время, в течение которого все устройства будут поэтапно подключены к сети;
  • сведения о наибольшей применяемой ими мощности;
  • обозначение предприятия, с которым собственник намеревается заключить соглашение о приобретении у него энергии;
  • разновидность контракта (купли-продажи, поставки или электроснабжения)

Когда бумаги подает представитель, ему будет нужно показать доверенность, оформленную нотариально.

Видео: по этой теме

Сколько будет стоить (цена)

Стоимость этой процедуры определяется совокупной мощностью проводимого тока. Если она составляет наименее 15 киловатт, что доступно только для физических лиц, то цена составит всего 550 рублей.

При превышении этого порога она приметно растет. При всем этом она разнится по субъектам Федерации, потому нужна выяснить тариф для собственного региона. Так, в Столичной области издержки составят приблизительно 10 тыщ рублей.

Аспекты проведения данной процедуры своими руками

Проведение данной процедуры чисто своими руками не допускается. Основной шаг, конкретно проведение тока к дому, обладатель участка может выполнить и сам.

Для этого ему будет нужно приобрести в магазине:

  • провод;
  • гофротрубу;
  • зажимы;
  • анкерный крюк;
  • также счетчик.

Дальше он произведет установку, но за опломбировкой самого устройства ему следует обращаться к спецам энергетической компании. Они же утвердят акт ввода оборудования в эксплуатацию.

И те работы, что личные лица могут выполнить своими руками лучше создавать только тем, кто обладает соответствующими способностями.

Таким макаром, для подключения дома к сети нужна обратиться исключительно в определенную компанию, которая берет на себя проведение электричества на данной местности.

Собственнику будет нужно передать или навести ей заявление на этот счет, сопровождаемое пакетом документов, дальше ему отчаливает соглашение о проведении таких работ совместно с техническими критериями.

Подписав контракт, заявитель. начинает делать ТУ, когда он это окончит, компания выполнит конкретно подключение.

  • В связи с частыми переменами в законодательстве информация иногда устаревает резвее, чем мы успеваем ее обновлять на веб-сайте.
  • Все случаи очень персональны и зависят от огромного количества причин. Базисная информация не гарантирует решение конкретно Ваших заморочек.

Потому вам круглые сутки работают БЕСПЛАТНЫЕ эксперты-консультанты!

  1. Задайте вопрос через форму (понизу), или через онлайн-чат
  2. Позвоните на жаркую линию:
    • 8 (800) 700 95 53

ЗАЯВКИ И ЗВОНКИ ПРИНИМАЮТСЯ Круглые сутки и БЕЗ ВЫХОДНЫХ ДНЕЙ.

Мой пригородный дом

блог о жизни за городом с детками, поделки своими руками, юридические вопросы

Мой загородный дом

Главное меню » Выполнение технических критерий на присоединение к электросетям. Переводим на человечий

Выполнение технических критерий на присоединение к электросетям. Переводим на человечий

Размещено 20.03.2019 создателем Ivan

Итак, от сетевой организации (в нашем случае «Ленэнерго») мы получили контракт об осуществлении технологического присоединения к электросетям и Технические условия подключения (ТУ). О том, как получить ТУ, тщательно рассказывается тут. Но ликовать еще рано — сейчас нам предстоит выполнение технических критерий. Естественно, и контракт, и ТУ написаны сухим казенным языком с применением особых определений, усыпляющих внимательность, но все же несущих определенный смысл в каждом слове. Так что сперва нужно разобраться, что все-таки там такое предписывается.

Нужное предупреждение.
Все мы отлично знаем, что электричество это не шуточки, в особенности, если там не 220, а целых 380 Вольт. Думаю, не нужно никого убеждать, что такие работы необходимо доверять только экспертам, владеющим нужным уровнем допуска. Но, видимо, я в детстве не наигрался в конструктор и не могу упустить способности собрать что-то новое, а заодно восполнить свой арсенал инструментов). Ну и, естественно, желаю предупредить, что данная статья ни в ком случае не пособие для начинающих электриков, а носит только ознакомительный нрав и имеет целью поведать о нашем опыте выполнения технических критерий “Ленэнерго”.

Читайте по теме:  Соединение медных проводов между собой

Наши технические условия выглядели так (кликабельно)

На что стоит направить внимание в Технических критериях

1. Наименование энергопринимающих устройств заявителя

Уже в первом пт мы лицезреем таинственные аббревиатуры: “Наименование энергопринимающих устройств заявителя: ВРУ и РЩ 0,4 кВ дома вкупе с узлом учета потребленной электроэнергии, в совокупы с питающей распределительной и групповой сетями, которые Заявитель создаст от точки присоединения.”

ВРУ и РЩ это вводное распределительное устройство (ВРУ) и распределительный щит (РЩ). На самом деле, в этом пт обозначено, что со стороны потребителя будет установлено порядке перечисления:

  • входной автомат (ВУ), позволяющий отключить всю внутреннюю электрическую цепь от питающей цепи,
  • устройство учета,
  • распределительный щит (РЩ) позволяет поделить электрическую сеть в доме на несколько ветвей для удобства обслуживания,
  • конкретно электрическая разводка по дому, включающая провода, розетки, выключатели и т.п.

выполнение ТУ на подключение электричества

2. Наименование и место нахождения объектов

“Наименование и место нахождения объектов, в целях электроснабжения которых осуществляется технологическое присоединение энергопринимающих устройств заявителя: дом, расположенный на земляном участке по адресу: Ленинградская область, …»
Здесь все понятно — указывается адресок дома, а если дома еще как бы нет, то указывается адресок участка.

3. Наибольшая мощность присоединяемых энергопринимающих устройств

«Максимальная мощность присоединяемых энергопринимающих устройств заявителя составляет 15 кВт.»
15 кВт – стандартная выделяемая мощность на дом, подразумевающая трехфазное подключение.

4. Категории надежности

«Электроприемники 1-го и 2-го уровня отсутствуют, Электроприемники 3-го уровня -15 кВт»
Требования к надежности электроснабжения определены в Правилах устройства электроустановок (ПУЭ) – специфичной библии всех электриков (к ней мы еще не раз будем обращаться).
1-ая и 2-ая категории надежности присваиваются поликлиникам, госучреждениям, производственным компаниям – всем потребителям, приостановка энергоснабжения которых может привести к человечьим жертвам, опасности безопасности страны, значительному вещественному вреду, выводу из строя сложного оборудования. Словом, для нас, обычных потребителей — 3-я категория.
Потребители третьего уровня в случае трагедии могут рассчитывать, что электроснабжение будет восстановлено не подольше, чем через 24 часа.

5. Точка присоединения и граница балансовой принадлежности

«Точка присоединения и наибольшая мощность энергопринимающих устройств по каждой точке присоединения к электрической сети 15 кВт – на контактах присоединения ВЛИ-0,4 кВ заявителя к ВЛ-0,4 кВ Л-4 от ТП-8394 на наиблежайшей опоре. Точка присоединения является границей балансовой принадлежности и эксплуатационной ответственности электрических сетей между сетевой организацией и Заявителем.»

Вот в этом пт кроется самое главное лукавство ТУ. В договоре и ТУ бытует термин «граница балансовой принадлежности» (ГБП), который таит внутри себя подкол. Этот термин значит физическую границу между собственностью заявителя и сетевой организации. Другими словами, сетевая организация в пределах контракта обеспечивает подключение электричества со собственной стороны ГБП, а все что нужно по другую сторону: счетчик, автоматы, розетки и т.п. – забота Заявителя. Не считая ГБП выделяют еще Границу эксплуатационной ответственности – это точка разделения ответственности за работоспособность оборудования между сетевой организацией и заявителем. Обычно, эти две точки совпадают.

От того, где находится эта точка, зависит сколько метров провода для вас будет нужно обеспечить для подключения, и где будет висеть ваш ящик с ВУ и устройством учета. Часто сетевая организация в ТУ показывает, что граница балансовой принадлежности проходит в точке присоединения, а точка присоединения на наиблежайшей опоре. Не всегда наиблежайшая опора находится на границе участка заявителя, к примеру, в нашем случае она оказалась через дорогу от нашего участка.

Таким макаром, Заявителю в обязанность ставится за свой счет провести провода от границы собственного участка до наиблежайшей опоры (где должен висеть щит ВРУ) и поднять провод до вершины опоры, где и будет осуществлено физическое присоединение к полосы. Не считая издержек на дополнительный кусочек провода многих смущает то, что щит ВРУ в таком случае нужно расположить не на доме, а за границей участка, на опоре, на которой осуществляется подключение. И это требование Сетевой организации: щит ВРУ должен находиться как это может быть близко к точке подключения.

Этот пункт можно оспорить. Ведь даже в тексте контракта есть пункт противоречащий ТУ: «Заявитель несет балансовую и эксплуатационную ответственность в границах собственного участка..», а сетевая организация, соответственно, до границ участка заявителя. Это разумно, т.к. заявитель не может отвечать за то, что находится за забором, на земле, ему не принадлежащей. И на этот счет есть объяснение ФАС со ссылкой на решение Высшего арбитражного суда (постановление президиума ВАС РФ №16008/10 от 18 мая 2011 г.), в каком верно указывается, что точка присоединения должна находится на границе балансовой принадлежности, которая проходит по границе участка заявителя. А сетевой организации неприемлимо ложить на заявителя обязанности по технологическому присоединению за пределами границ собственного участка. Таким макаром, если наиблежайшая опора находится через дорогу от вашего участка, сетевая организация должна дотянуть провода до границы вашего участка за свой счет. Естественно, они этого всячески избегают.

В таком случае контракт и ТУ можно не подписывать, а написать целевый отказ, и уже в случае, если сетевая организация не согласится поменять ТУ, подавать на них в трибунал. Но как вы осознаете, это путь длинный и нелегкий.

О том, что устройство учета должен находиться как можно поближе к ГБП, говорится в пт 11.3.2 ТУ: если заявитель не может установить счетчик на ГБП, то он должен восполнить сетевой организации утраты электроэнергии, которые появляются на этом дополнительном отрезке полосы от ГБП до устройства учета. Какой размер утрат может появиться, к примеру в десятиметровом отрезке кабеля, как сетевая организация их рассчитывает и учитывает ли в реальной жизни эти утраты при взаиморасчетах, мне не понятно.

6. Требования к устройству учета

“Счетчик электроэнергии …. должен быть не ниже класса точности 2.0”. Класс точности – это очень допустимая погрешность при измерении электроэнергии, которая выражается в процентах. Т.е. класс точности 2 – это допустимая погрешность измерения плюс-минус 2 процента. Чем цифра, обозначающая класс точности, меньше, тем паче точен устройство. Класс точности наносится на корпус счетчика цифрой в кружочке. По ТУ можно применять устройство учета классом не ниже 2.0 — соответственно, подходят приборы с классом точности у каких в кружочке стоит цифра 2.0, 1.5 и 1.0.

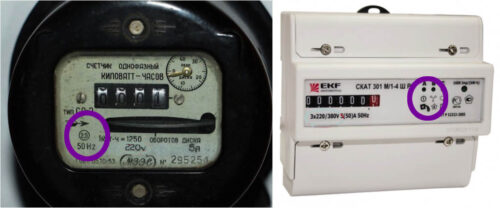

Счетчик слева не подходит для выполнения ТУ

В ТУ есть пункт 11.3.5 “Требования к автоматизации”, указывающий, что устройство учета должен быть укомплектован GSM-модемом для удаленного считывания показаний. Цена такового счетчика сходу возрастает на 8-10 тыщ рублей. Но сноска маленьким шрифтом докладывает, что этот пункт носит рекомендательный нрав. Потому смело его игнорируем.

7. Требования к монтажу

«Все приборы, находящиеся до счетчика, обязаны иметь технологическую возможность для опломбирования».
Сетевая организация боится кражи электроэнергии, а любые неопломбированные клеммы — это возможность подключиться “мимо счетчика”. Инженеры сетевой организации для пломбирования применяют подвесные пломбы на проволоке и пломбы на склейкой пленке. Обычно, на счетчике уже предусмотрена особая планка с отверстием для пломбы, а входной автомат и клеммная PEN-колодка должны быть в особых корпусах, позволяющих закрыть доступ к контактам.

Шкаф учета, в каком будет размещаться оборудование, в случае установке вне помещения, обязан иметь степень защиты IP-54 и выше. Класс защиты IP (защита от проникания) — это интернациональный эталон измерения защиты любого устройства от пыли и воды. Чем цифра больше, тем лучше устройство защищен. В продаже не считая уличных шифанеров есть шкафы для установки в помещении, с классом защиты IP-31 – их устанавливать вне помещения очень не рекомендуется. Не излишним будет сохранить паспорт на шкаф, дабы по мере надобности предъявить его представителю Сетевой организации.

Щит мы приняли решение расположить на опоре через дорогу от нашего участка. Так как дома, на который можно было бы его повесить, у нас еще не было, и если б мы оспорили ТУ, нам бы пришлось за свой счет ставить опору на собственном участке, дабы соблюсти нормативную высоту от провода до поверхности дороги, который по ПУЭ составляет 5 метров.

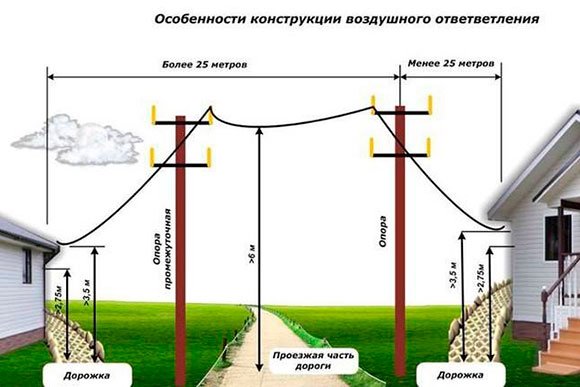

Расстояние по вертикали от проводов ВЛИ до поверхности земли в населенной и ненаселенной местности до земли и проезжей части улиц должно быть более 5 м. При скрещении непроезжей части улиц ответвлениями от ВЛИ к вводам в строения расстояния от СИП до тротуаров пешеходных дорожек допускается уменьшить до 3,5 м.

На этом теоретическая часть задачи: “Выполнение технических критерий” закончена. О том, как собрать щит учета, можно выяснить в следующей статье.
