Как проводят электричество на участок

Главным нормативным документом для подключения электричества к личному дому либо земляному участку является Постановление правительства РФ № 861. Если по месту расположения участка есть техно возможность подключения, отказать для вас в заключении контракта не имеют права. С 1 июля 2020 года подключение электричества к личному дому упростилось, а оснований для отказа стало меньше.

Нормативные акты для подключения электричества

Для подключения (присоединения) личного дома либо участка к электрическим сетям используются следующие нормативные акты:

  1. Федеральный закон от 26.03.2003 № 35-ФЗ;
  2. Постановление Правительства РФ от 27.02.2004 № 861 (конкретно этим документом утверждены правила технологического присоединения);
  3. Постановление Правительства РФ № 14;
  4. Постановление Правительства РФ от 29.12.2011 № 1178 (определяет порядок расчета платы за подключение);
  5. Постановление Правительства от 10.03.2020 № 262 (новые правила с 1 июля 2020 года);
  6. Приказ ФСТ Рф от 11.09.2012 № 209-э (определяет порядок ценообразования за подключение).

Контракт подключения к электросетям носит общественный нрав. Это значит, что при наличии технической способности сетевая организация не сумеет отказать в заключении контракта.

Процедура подключения будет включать организационные деяния (подачу и рассмотрение заявки, заключение контракта), также строительно-монтажные и пуско-наладочные работы.

Условия для подключения электричества

Можно подключить к электричеству личный дом, или провести сеть на участок, на котором отсутствуют постройки. Во 2-м случае фактическое подключение произойдет после возведения дома, дачи либо другого объекта.

На начальном шаге технологического подключения необходимо:

  1. избрать одну из сетевых компаний, которая занимается обслуживанием электросетей (отыскать ее можно через веб-сайт или через местную администрацию);
  2. навести заявку на подключение (онлайн либо лично);
  3. получить проект контракта на критериях общественной оферты;
  4. возвратить подписанный контракт в сетевую компанию.

Подключение личных домов и участков может быть только при наличии технической способности . Она определяется по мощности сетей и оборудования на участке/дома, количеству уже присоединенных абонентов. Возможность подключения будет доказана техническими критериями, которые вы получите с проектом контракта. При оценке технической способности подключения учитываются следующие аспекты:

  1. заключить контракт и подвести электричество должна неважно какая организация, чьи сети размещаются на расстоянии менее 300 метров до точки подключения;
  2. государственное регулирование тарифа на подключение распространяется на случаи, когда от сети до точки присоединения менее 300 метров (для городов) либо 500 метров (для сельской местности);
  3. если расстояние от сети до точки присоединения более 300 либо 500 метров, сетевой организации придется заносить конфигурации в вкладывательную программку электрификации, оформлять землеотводы, получать разрешения на строительство линейных объектов и т. д.

Подключение личных домов и участков проводится, если запланированная мощность употребления не превзойдет 15 кВт/час . Обычно, этой мощности довольно для большинства объектов и участков. При превышении этого норматива придется перейти более сложную функцию.

Новые правила подключения электричества с 1 июля 2020 года

С 1 июля вступило в силу Постановление № 262. Которым упрощается процесс подключения электричества. Вот главные конфигурации:

  • исключается необходимость подписания документов на бумаге — их можно передать в сетевую компанию в электронном виде;
  • для присоединения к электросети можно подать онлайн-заявку Портал электросетевых услуг;
  • контракт заключается методом выставления заявителю счета для внесения оплаты за техприсоединение и его оплаты такового счета (контракт будет считаться заключенным со денька оплаты выставленного счета);
  • допускается беспроцентная рассрочка платежа в размере 90% на период до 3 лет (платить необходимо равными толиками).

Сетевая организация должна располагать на собственном веб-сайте в личном кабинете потребителя условия контракта, технические условия, счета и аннотации для заявителя. Также введена обязанность сетевой организации произвести установку и допуск в эксплуатацию устройства учета электроэнергии.

Заключение контракта на присоединение

Для заключения контракта необходимо подать в сетевую компанию заявки на технологическое присоединение (онлайн либо при личном посещении). К заявке необходимо приложить следующие документы:

  1. копию паспорта заявителя или доверенность на представителя;
  2. план расположения энергопринимающих устройств на участке и в доме (необходимо отразить место установки столба электропередачи на участке, точку размещения щита учета электричества, схемы прокладки электрических кабелей и т. д.);
  3. список и план размещения устройств, которые присоединяются к устройствам противоаварийной автоматики;
  4. правоустанавливающие документы на участок и (либо) дом.

По новым правилам все документы можно подать в электронном виде. План расположения энергопринимающих устройств можно заказать через стороннюю компанию, которая будет делать монтажные работы, или выполнить без помощи других.

Действующие правила предугадывают, что заказывать установку столба для электросетей необходимо, если расстояние до наиблежайшей опоры до границы участка превосходит 25 метров. Заказывать установку столба на участке и оплачивать работы по монтажу оборудования для вас придется за свой счет.

После рассмотрения заявки и приложенных документов для вас направят чет на оплату. Как он будет оплачен, контракт считается заключенным.

Расчет платы за подключение к электросетям

Получив заявку, сетевая организация должна высчитать плату за подключение. Она определяется в согласовании с Приказом ФСТ Рф № 209-э, Постановлением правительства РФ № 1178. Размер платы находится в зависимости от протяженности сетей, которые необходимо проложить, заявленной мощности устройств, списка нужных работ.

Тарификацию платы за подключение говорят органы власти субъекта РФ. При рассмотрении оферты и проекта контракта вы вправе применять другой порядок расчета, обозначенный в Постановлении правительства РФ № 1178. К примеру, заместо фиксированной тарифной ставки можно применять рыночную стоимость. Если протяженности прокладываемых сетей маленькая, рыночная стоимость возможно окажется меньше фиксированной тарифной ставки.

Базисный тариф за подключение составляет 550 руб., если соблюдены следующие условия:

  1. заявление подает личное лицо;
  2. электричество будет поставляться для бытовых и коммунальных нужд;
  3. мощность принимающих устройств дома/участка не превзойдет 15 кВт/час;
  4. подключение происходит через 1 источник, т. е. по 3-му классу надежности;
  5. расстояние от сети до точки присоединения менее 300 метров (для городов) либо 500 метров (для сельской местности).

Если обозначенные условия не соблюдены или подключение проходит по персональному проекту, используются рыночные ставки. В тариф за подключение не заходит установка опор, приобретение устройств и оборудования в границах участка.

Оформление разрешений на строительство сетей и объектов

Зависимо от критерий подключения может потребоваться получение дополнительных разрешений:

  • разрешение на строительство линейного объекта, т. е. сети передачи электричества (выдается на основании проекта, разработанного посторонней организацией);
  • положительное заключение экспертизы проекта;
  • землеотводы от местной администрации (позволяют приступить к земельным работам по прокладке сетей, установки опор).

Если работы проводятся за пределами участка, все разрешения получает сетевая компания. Для работ в границах вашего участка придется получать документы без помощи других.

Строительно-монтажные работы

Согласно постановлению № 861, в границах участка вы должны сами заказать и оплатить строй, электромонтажные работы. Выполнить это можно без помощи других или с привлечением профессионалов сетевой организации, постороннего подрядчика. Для выполнения отдельных видов работ необходимо иметь допуски электробезопасности.

Сетевая организация будет делать работы, предусмотренные контрактом на подключение и техническими критериями. В плату за подключение входят работы от электросетевых установок до границы участка заказчика.

Ввод электрического оборудования в эксплуатацию и запуск электричества

После окончания работ в границах участка (установка столба, установки щита и т. д.) вы должны уведомить сетевую компанию о выполнении технических критерий со собственной стороны. Подать извещение можно хоть каким методом (лично, по телефону, по электронной почте, через веб-сайт). После извещения вы должны:

  1. принять роль в осмотре объектов (дату осмотра необходимо согласовать со спецами сетевой организации);
  2. получить акты о выполнении технических критерий.
  3. получить и подписать акты об осуществлении технического присоединения, разграничения балансовой принадлежности и эксплуатационной ответственности сторон.

Сетевая организация произведет фактическую подачу электроэнергии на устройства в границах участка/дома методом включения коммутационного аппарата. По новым правилам сетевая организация должна установить устройство учета, ввести его в эксплуатацию.

После подписания акта о подключении, для вас необходимо заключить контракт с энергоснабжающей (энергосбытовой) организацией на поставку электричества. С 1 июля это можно выполнить методом оплаты счета на подключение.

Как провести электричество на земляной участок

Для электрификации земляного участка нужно соблюсти техусловия, получить разрешение и согласовать функцию подсоединения к ЛЭП. Для этого нужна пакет документов и проект.

Технические условия подключения электричества к участку

Как провести электричество на земельный участок

Требования и технические условия для проведения электричества на участок определяются в согласовании с правилами, прописанными в Постановлении Правительства №861. В законодательном акте прописано, что основанием для электрификации является контракт с организацией, которая занимается подключением электричества в этом районе.

В разрешении на то, дабы подвести электричество, перечислены нужные для этого деяния.

Принципиально! Метод получения разрешения и подведения электричества к местности без строений не отличается от способа электрификации местности с домом.

Куда и как подавать заявку

Для согласования процедуры подключения собственнику надела нужна обратиться в отделение сетевого оператора. Выполнить это можно следующими методами:

  • личное посещение отделения Районной эксплуатационной службы;
  • через почту;
  • онлайн на портале электросетевых услуг городка.

Принципиально! Для подачи заявления через веб нужна учетная запись на ресурсе Госуслуги.

Форма заявления регламентирована Постановлением Правительства РФ №588. В его содержании указываются следующие сведения:

  • индивидуальная информация о заявителе (Ф. И. О., паспортные данные, адресок фактический и по прописке);
  • адресок участка;
  • основание для подключения (строительство нового объекта, расширение площади имеющегося, необходимость в повышение мощностей и т. д.);
  • характеристики уровня энергопотребления;
  • сроки проектирования;
  • информация о гарантирующем поставщике;
  • список прилагаемой к заявлению документации;
  • дата составления;
  • собственноручная подпись заявителя.

Нужные документы для подачи заявки

Вкупе с заявлением гражданину нужна предоставить пакет документов:

  • паспорт;
  • схему электросети с обозначенным расположением и заглавием модели счетчика;
  • документ, подтверждающий право владения участком и расположенных на нем строений.

Принципиально! Заявление может подаваться третьим лицом. В таком случае дополнительно нужна нотариальная доверенность на представление интересов обладателя земли.

Проект электрификации

После согласования технических критерий можно приступать к проектированию плана электрификации. Для этого собственнику нужна обратиться:

  • в специализированную личную компанию;
  • к поставщику электроэнергии.

Проект состоит из 2-ух частей: графической и текстовой. В первой показываются:

  • кадастровый план местности с указанием предполагаемого расположения наружных сетей;
  • изображение узлов учета (размещение счетчиков с указанием их технических характеристик и имеющихся ограничений);
  • схема подключения кабеля от опор линий электропередач до счетчиков либо трансформатора;
  • схема заземления;
  • план отображения оборудования.
Читайте по теме:  2 закон кирхгофа для цепи

В тексте проекта прописывается такая информация:

  • технические характеристики источников электроэнергии;
  • обоснование составленного графика;
  • информация о предполагаемом количестве энергопотребляющих устройств с указанием их мощности;
  • информация об применяемых кабелях;
  • однолинейная схема расположения сети.

Проект подготавливается в 2-ух частях. Одна из них передается на хранение поставщику, 2-ая остается у собственника.

Порядок проведения электричества на земляной участок

Поставщик электричества может подключить только готовую сеть. Собственнику нужна ее выстроить. Это можно выполнить без помощи других либо пользоваться услугами специализированных организаций. Расходы на приобретение и установка оборудования, покупку и укладку кабелей оплачиваются гражданином.

Есть два варианта прокладки сети:

  • протягивание кабелей по воздуху на опорах;
  • прокладка сети под землей.

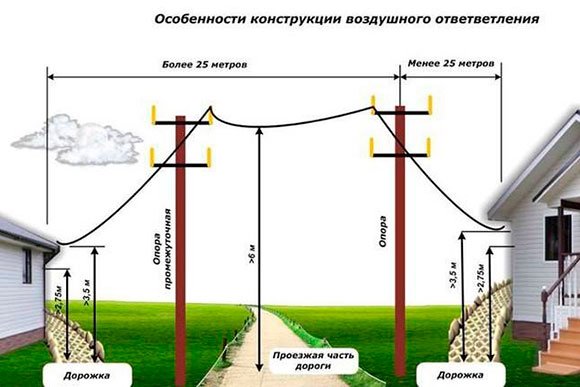

В первом случае нужна соблюдать следующие правила:

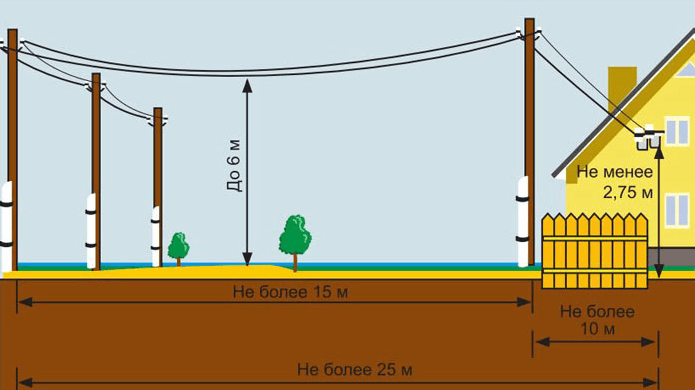

  • наибольшая дистанция между опорами – 15 м;
  • высотка крепления кабеля – от 6 м;
  • малая высота провисания провода – от 3,5 м;
  • высота точки входа кабеля в дом – минимум 2,75 м;
  • применяемый провод – кабель СИП сечением от 16 мм, оборудованный несущим тросом.

Для метода с укладкой под землей требования следующие:

  • глубина – от 0,8 м;
  • дистанция защитных труб от опор – от 2 м;
  • наличие изоляции кабеля от механического воздействия;
  • укладка сигнальной ленты на расстоянии 25 см от провода;
  • ширина траншеи – 30–40 см.

Соблюдение этих правил является неотклонимым. По другому сеть не будет принята работником компании поставщика.

Этапы работ по подключению к электросетям

Заключительный шаг подключения электричества к земляному участку – согласование сети с представителем компании поставщика. Для этого гражданину нужна условиться с проверяющим сотрудником о времени выезда на участок.

После зрительного осмотра, проверки технического состояния и работоспособности системы сотрудник проводит подключение. Составляются акты:

  • о проверке оборудования;
  • о соблюдении технических критерий;
  • об электрификации земляного участка;
  • о допуске устройств учета употребления к использованию;
  • об эксплуатационной ответственности.

Между гражданином и поставщиком заключается контракт об электроснабжении.

Ответственность за самовольную электрификацию

Самовольно проведенное электричество на участок тянет для обладателя такие меры ответственности:

  • согласно статье 7.19 КоАП РФ – административный штраф от 10 до 15 тыс. р.;
  • согласно статье 165 УК РФ – штраф до 300 тыс. р. либо в размере среднего заработка за 2 года, неотклонимые работы на срок до 2-ух лет либо лишение свободы на таковой же период.

Гражданин также должен будет выплатить валютную компенсацию поставщику. Ее размер составляет цена электроэнергии, которую нелегально присоединенная сеть потребляла бы на наибольшей мощности круглые сутки в течение 3 лет.

Цена подключения электричества

Цена подключения электричества к земляному участку находится в зависимости от таких причин:

  • значение запрашиваемой мощности;
  • дистанция между участком и наиблежайшим объектом рассредотачивания;
  • количество подключаемых устройств;
  • технические условия, нужные для технологического подсоединения.

Зависимо от этих характеристик, услуга электрификации может обойтись в сумму до 50 тыс. рублей. Госпошлина при подключении 15 кВт составляет 550 руб. Гражданину нужна оплатить также цена материалов и устройств, нужных для постройки сети.

Как без помощи других подключить участок к электричеству

Если вы стали обладателем земляного участка, который не подключен к электросети, сперва необходимо позаботиться об его электрификации дома. Для того дабы обеспечить электроснабжение участка, нужно прежде всего собрать пакет документов, после этого подать заявку в РЭС. В этой статье мы попытаемся поведать, как провести свет на участок и сколько стоит процедура подключения.

Порядок подсоединения

Дабы для вас было понятнее с чего начать, дабы без помощи других провести электричество на земляной участок, разделим деяния на два шага: организационные мероприятия (сбор документов, подача заявления и т.д.) и технические (а именно проектные и электромонтажные работы).

Получение разрешения

Организационные мероприятия, предполагают под собой представление в энергоснабжающую компанию пакета документов, таких как:

  • Копия паспорта гражданина РФ — обладателя участка (в случае подачи заявления от другого лица, прилагается доверенность).
  • Копия документа, подтверждающего право принадлежности на дом либо дачный участок.
  • План-схема участка с расположением энергопринимающих устройств и с обозначением наиблежайшей опоры полосы электропередачи, также с указанием четкого расположения всех инженерных систем на местности участка, в том числе газопровода и труб водоснабжения.
  • Однолинейная схема электрических сетей заявителя.
  • Согласие на обработку индивидуальных данных (в согласовании с требованиями Федерального Закона «О индивидуальных данных» №152 от 27.07.2006 года.

Список нужных документов и порядок их дизайна и представления лучше уточнить в РЭС.

Данные участка могут быть представлены из общественной кадастровой карты, в какой участок можно отыскать по кадастровому номеру участка, обозначенному в документах на право принадлежности.

Использование карты

Есть таковой момент, что если столб, от которого к для вас можно подключить электричество, находится далее 25 метров от границы участка, то дабы провести свет на участок, придется устанавливать дополнительный столб, и вероятнее всего за свой счет.

Воздушная электропроводка

Если с этим все в порядке и расстояния в границах нормы, сложностей не возникнет, и действуя нашей советы вы можете выполнить проведение электричества на участок. На основании этих документов энергоснабжающая компания должна выдать технические условия, благодаря которым вы уже сможете провести свет.

Технические условия

Согласно постановлению Правительства Русской Федерации номер 861 от 27.12.2004 (п.12) , энергоснабжающая организация не имеет право Для вас отказать, а в случае не способности произвести подключение электричества в сроки, по техническим причинам, сказать сроки их выполнения. Это может быть отсутствие технологической способности подключения, данная линия работает на пределе собственных способностей, и подсоединение нового абонента приведет к трагедии в сети. И дабы провести свет к вашему дому нужна частичная либо полная модернизация сети электроснабжения, что может затянуться на годы ожидания.

В случае положительного ответа, через месяц у Вас на руках будет документ контракт на подключение и технические условия, с разрешённой мощностью до 16 кВт (для дачного дома и дома отличаются), наименование устройства учета электричества, вводного рубильника, защитного устройства УЗО и герметичный бокс для внешней установки.

Кстати, можно сберечь массу времени на беготню по инстанциям и заниматься в это время возлюбленным делом, если подать заявку на электрификацию дома через веб на веб-сайте «http://портал­-тп.рф». Кратко: проходите регистрацию, подаете заявку, прилаживаете копии документов обрисованных выше, также есть возможность подготовительной заявки с калькулятором, индикация суммы счета на подключение к электрической сети. Другими словами, на этом веб-сайте вы можете выяснить, какие документы необходимы для того, дабы провести электричество на участок, даже если он без строений, также сколько будет стоить электрификация объекта.

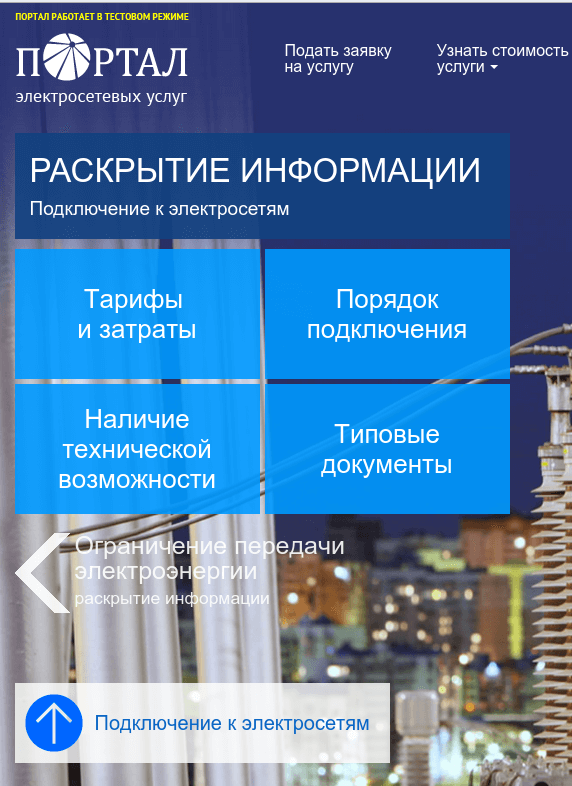

Подача заявления онлайн

Технические мероприятия

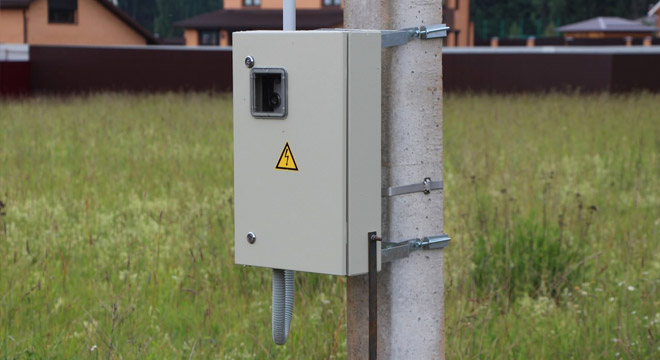

Берем техническое условие и идем в спец магазин электротоваров. Получаем счетчик, автоматы, герметичный бокс для внешней установки счетчика электроэнергии.

Идем к для себя на приусадебный участок устанавливаем бокс на внешную стенку дома либо же приготовленную опору, производим коммутацию в боксе согласно ПУЭ и схемы в техническом условии, либо же за отдельную плату электромонтаж произведет спец.

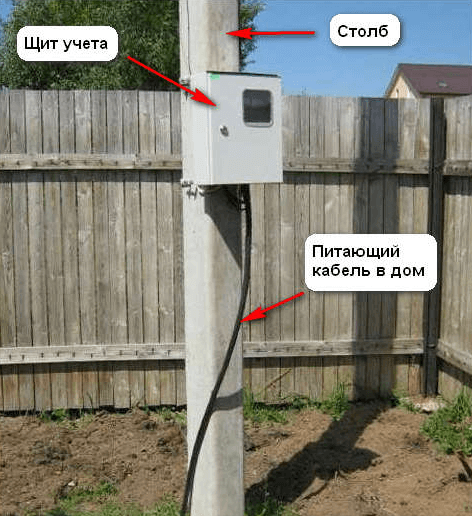

Щит на столбе

Далее провода от уличного бокса необходимо провести к распределительному щиту у вас на дому (в статье предполагается наличие готовой проводки для включения света, либо же приготовленного щита с УЗО и автоматами в помещении). Если щит учета стоит на отдельной опоре, далековато на границе вашего приусадебного участка, можно подвести кабель в земле в траншее к электрофицируемому дому. О том, как провести проводку под землей своими руками, мы тщательно ведали.

Подключение электроэнергии компанией

Подключение электричества от столба к вводному щиту абонента произведут спецы компании, которые также опломбируют счётчик и составят акт о подключении абонента. Разводка и прокладка электрической проводки должна выполняться согласно действующим нормам и правилам с соблюдением техники безопасности.

В неотклонимом порядке, также необходимо выполнить установка контура защитного заземления, в наш век технологий и электрических устройств совершенно не будет излишним. О том, как выполнить заземление в личном доме, мы ведали в соответственной статье.

Дополнительно советуем просмотреть видео, на котором показывается, как провести свет от столба к дому:

Подвод электричества к щиту

Сколько стоит электрификация

Отдельным пт хотелось бы разглядеть цена проведения электричества на дачный участок. Дело в том, то нельзя точно именовать стоимость, т.к. она находится в зависимости от огромного количества причин, а конкретно:

  1. Расстояние от дома к источнику электроэнергии. В городке расстояние не должно превосходить 300 метров, в деревне — 500 метров, дабы вложиться в наименьшую сумму подключения — 550 рублей.
  2. Регион, в каком вы находитесь. Например, в Москве подведение электросети к вашему щитку стоит дороже, чем в Камчатском краю.
  3. Тип присоединения — новое или имеющееся. Опять-таки, в первом случае провести электричество будет дороже.
  4. Уровень напряжения — 0,4 кВ либо же 6-10 кВ. Также важный показатель, хотя для дома применяют только 0,4 кВ, но все таки, если вы желаете подключить к объекту более высочайшее напряжение, учтите и этот аспект.

Это более значимые причины, от которых зависит цена электроснабжения. Как мы уже гласили выше, точную стоимость можно выяснить на веб-сайте, используя особый онлайн-калькулятор. Малая стоимость на подведение электросети в 2019 году составляет 550 рублей.

О порядке подключения электроэнергии вы также сможете выяснить, просмотрев данное видео:

Что необходимо для электрификации собственного дома

Вот и все, чего хотелось поведать для вас о том, как провести электричество на участок своими руками и сколько стоит такая процедура. Ознакомившись с шагами работ вы сможете перебегать к сбору документов и остальным действиям!

Видео: Подключил участок к электричеству за 3 месяца. Мой опыт.
