Документы на подключение электричества на участок

Эта статья написана специально вам, другими словами для тех людей, которые задались вопросом, как провести электричество на свой участок и подключить свой возлюбленный и давно ожидаемый дом либо дачу к электросети. А для того дабы облегчить процесс получения всех нужных документов и разрешений довольно будет пристально ознакомится с этим материалом.

Вы узнаете, куда нужно обратится и какие документы необходимо приготовить. Что делать и куда обращаться в случае отказа. Сколько будет стоить подключение электричества к дому и получение всех нужных документов.

Короткое содержание:
• С чего начать и куда обратится;
• Документы для подключения электричества;
• Получение и выполнение технических критерий;
• Оформление разрешительной документации;
• Заключение контракта с энергосбытом;
• Цена подключения электричества;
• Куда обратится с жалобой в случае отказа;
• Видео о подключении электричества к дому.

С ЧЕГО НАЧАТЬ И КУДА ОБРАТИТСЯ

Для начала давайте разберемся, куда и для чего придется обращаться? Почти всегда обращаться для вас придётся всего в две организации. 1-ая инстанция, это сетевая организация, 2-ая инстанция, это энергосбытовая организация.

Что такое сетевая организация — это такая организация, на балансе и обслуживании которой находятся электрические сети, к которым вы собираетесь подключаться. У них для вас необходимо будет получать технические условия на электроснабжение (ТУ). В нашем случае это: «Тулэнерго». «Тулэнерго» является филиалом ПАО «МРСК Центра и Приволжья». В состав филиала «Тулэнерго» входят 4 производственные отделения (ПО). Наше ПО:

Алексинский РЭС, Заокский РЭС,

Киреевский ГРЭС, Ленинский РЭС, Щекинский РЭС,

Обидимский РЭС, Ясногорский РЭС

Что такое энергосбытовая организация — это такая организация, которая ведет расчеты с популяцией, воспринимает платежи за потребленную электроэнергию. Некоторые именуют ее «Энергосбыт». С ними для вас необходимо будет заключить контракт на электроснабжение. Им потом и платить за электроэнергию. В нашем случае это:
АО «ТНС энерго Тула» — наикрупнейшая энергоснабжающая организация, действующая на местности городка Тулы и Тульской области, в согласовании с законодательством РФ. Компания заходит в структуру ПАО ГК «ТНС энерго» — одной из огромнейших независящих энергосбытовых компаний Рф.

Центр обслуживания клиентов филиала «ТУЛЭНЕРГО» г.Тула

Обычно, в сетевых организациях есть особый отдел, который именуется центр обслуживания клиентов (ЦОК) в него для вас и необходимо будет приехать для подачи заявки.

КАКИЕ ДОКУМЕНТЫ Необходимо ПРЕДОСТАВИТЬ ДЛЯ ПОЛУЧЕНИЯ ТУ

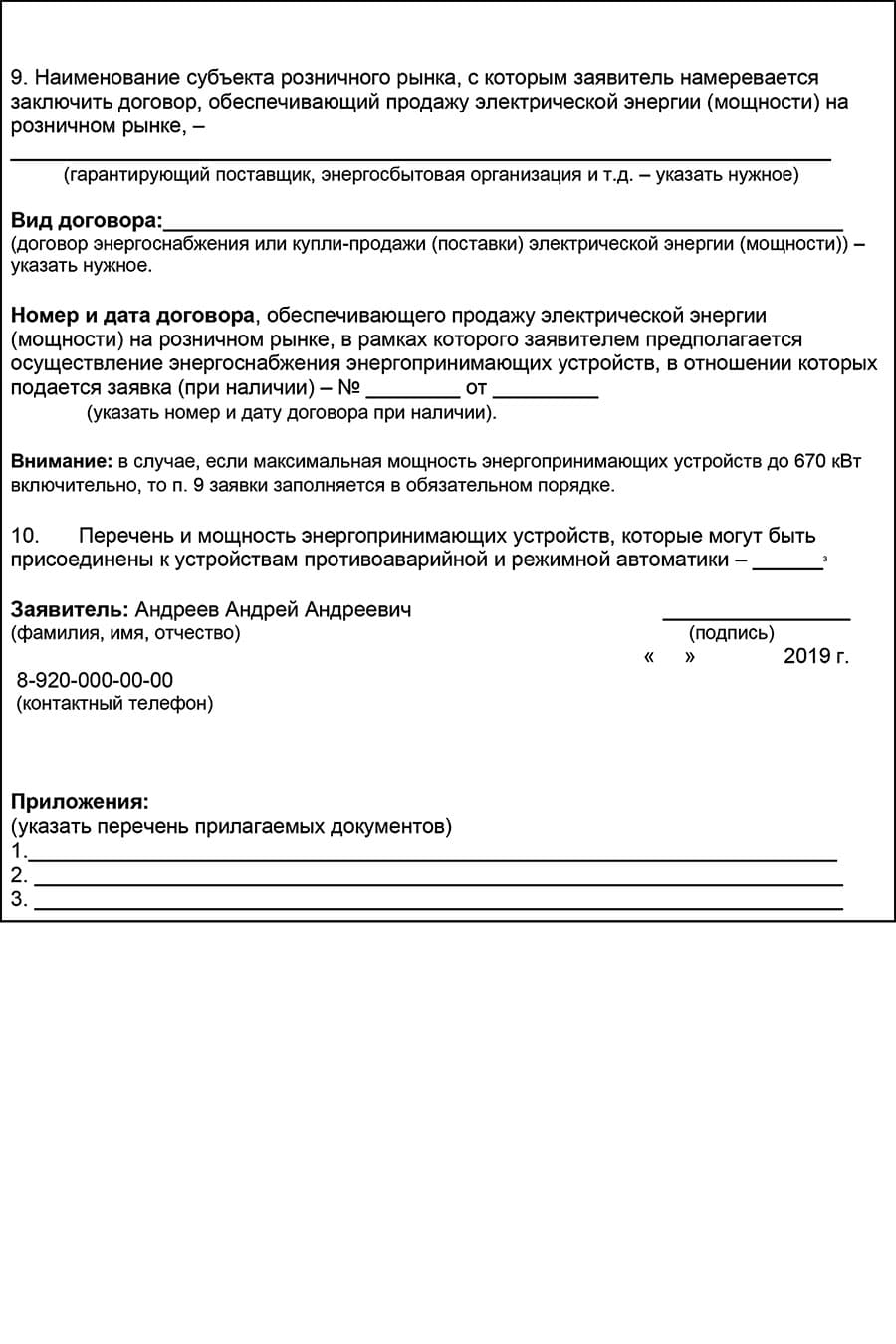

Приехав в ЦОК для вас необходимо будет заполнить заявление на технологическое присоединение к электрическим сетям. Для этого при для себя нужно иметь следующие документы:
• Паспорт заявителя;
• Свидетельство на земляной участок;
• Свидетельство на дом (если построен);
• План земляного участка (можно начертить без помощи других).

Направьте внимание на то, что сетевая организация не имеет права отказать для вас в заключение контракта на технологическое присоединение и это верно прописано в постановлении правительства РФ № 861 от 27.12.2004г. (в редакции постановления правительства РФ от 21.04.2009 N 334) сказано что:
«Сетевая организация должна выполнить в отношении любого обратившегося к ней лица мероприятия по технологическому присоединению при условии соблюдения им реальных Правил и наличии технической способности технологического присоединения».

Заявление на тех. присоединение лучше написать в 2-ух экземплярах и одну копию с датой и подписью принявшего его лица необходимо бросить и хранить у себя. Необходимо это для того дабы застраховать себя от вероятных проблем связанных с нарушением сроков выдачи технических критерий на электроснабжение.

По закону с момента подачи заявления до выдачи для вас на руки тех. критерий должно пройти менее 30 дней. Если этого не вышло и с вами не заключают контракт, и не выдают ни каких, бумаг, что бывает довольно нередко, вы смело сможете обратиться с жалобой на сетевую компанию в надлежащие органы, о том, что они не исполняют, игнорируют постановление правительства РФ. В доказательство этого факта вы сможете предоставить копию имеющегося у вас заявления.

ПОЛУЧЕНИЕ И ВЫПОЛНЕНИЕ ТЕХНИЧЕСКИХ Критерий

Прошло 30 дней и для вас на руки выдали контракт технологического присоединения с техническими критериями на электроснабжение вашего дома. Но до того как, что-либо подписывать поглядите, нет ли в этих бумагах лишних требований к заявителю, другими словами к для вас. Помните что обосновать свою правоту во всех этих вопросах можно сославшись все на то же постановлении правительства РФ № 861 от 27.12.2004г. (в редакции постановления правительства РФ от 21.04.2009 N 334).

До того как подписывать контракт, проверьте нет ли там лишних требований.
1-ое на что следует направить внимание это требование выполнить проект электроснабжения. Но если выделяемая мощность для подключения вашего дома не превосходит 15 кВт, чего полностью довольно почти всегда, то знайте что это лишнее требование и делать его не непременно.

2-ой момент, на который следует направить внимание это строительство полосы до вашего дома. Так, к примеру если расстояние от границы вашего участка до наиблежайшей точки подключения (подстанции либо воздушной полосы электропередач 0.4 кВ) находится на расстоянии до 300 метров в городской и до 500 метров в сельской местности, то все работы по строительству этой полосы до границы вашего участка должна выполнить сетевая организация. Полностью безвозмездно при этом в срок менее 6 месяцев.

Установка полосы от границы собственного земляного участка (от столба до дома) заявитель должен выполнить без помощи других, за свой счет. Столб, от которого для вас дают точку подключения, должен, находится не далее 25 метров от границы вашего земляного участка, если он находится далее, то вы вправе востребовать достроить эту линию так, дабы расстояние стало меньше, или равно 25 метрам.

Итак, допустим, вы подписали документы и у вас на руках имеется контракт на технологическое присоединение с техническими критериями на электроснабжение дома. Что с этим делать далее? А далее для вас нужно делать требования к заявителю прописанные в ТУ, другими словами перебегать конкретно к электромонтажным работам по подключению электричества к дому.

Кто будет делать монтажные работы по подключению дома не принципиально, можно это выполнить своими силами, если есть электромонтажный опыт, сможете направить за помощью к нам. Выполнить подключение дома к электросети можно 2-мя методами. По воздуху при помощи СИП либо кабелем под землей. Главное не нарушать требований ТУ и ПУЭ.

Ввод воздушным методом

Устройство учета должен быть установлен на границе раздела балансовой принадлежности. На самом деле это опора ВЛ-0.4кВ находящаяся на границе вашего участка, на которой устанавливается железный щит со степенью защиты от воды более IP-54, с окошком для снятия показаний. В щит устанавливается автоматический выключатель и электросчетчик, и уже от этого щита СИП протягивается к дому.

Ввод к дому кабелем под землей

Так же как и в первом варианте, устройство учета должен быть установлен на границе раздела балансовой принадлежности, к примеру на опоре, ВЛ-0.4кВ в точке подключения. А далее сможете делать установка, так как желаете, но исключительно в границах собственного участка, от щита учета кабель может быть проложен в земле по местности участка до вводного электрощита дома.

Но если точка подключения находится далековато от границы участка, то лучше установить вспомогательную опору у себя на участке и спустить кабель в землю уже по ней. Делается это для того дабы кабель проходящий под землей находился в границах вашего участка.

ОФОРМЛЕНИЕ РАЗРЕШИТЕЛЬНОЙ ДОКУМЕНТАЦИИ

Вызов представителя.
После выполнения ТУ, окончания электромонтажных работ необходимо будет съездить в сетевую компанию и написать заявление на вызов спеца. С вами согласуют дату и время, и в назначенный срок спец приедет на место произведет осмотр электроустановки, и если его все устроит, установит пломбы, составит и выдаст акт осмотра и допуска в эксплуатацию устройства учета.
Дальше сетевая организация подготовит и выдаст для вас следующие документы:
• Акт осмотра и допуска устройства учета;
• Акт раздела границ балансовой и эксплуатационной принадлежности;
• Акт выполнения технических критерий;
• Акт осмотра (допуска) электроустановки;

Читайте по теме:  Обжать кабель в домашних критериях
Заключение контракта с энергосбытом

Дабы заключить контракт на использование электроэнергией контракт на электроснабжение) нужно обратится в местную энергосбытовую компанию. Конкретно с ними вы потом будете вести расчет за потребляемую электроэнергию. Этот шаг на пути подключения электричества к дому является заключительным и может быть выполнен только при условии, что вы уже выполнили все деяния описанные выше.

ТНС Энерго
Адресок: Тульская обл., Заокский р-н, рабочий пос. Заокский, ул. Ленина, 49

Для этого необходимо навести письмо на имя директора «Энергосбыт» о заключении контракта электроснабжения приложив к нему пакет документов.
Список документов нужных для заключения контракта:
• копии право устанавливающих документов (документ на объект электроснабжения, определяющий право владения помещением либо земляным участком);
• копия контракта на технологическое присоединение;
• копия технических критерий на электроснабжение и приборы учета;
• акты разграничения балансовой принадлежности и эксплуатационной ответственности хозяев э/сетей;
• однолинейная схема электроснабжения предприятия (объекта);
• копия акта допуска электроустановки в эксплуатацию;
• копия свидетельства о постановке на учет в налоговом органе;

На самом деле это те же документы, которые подавались в сетевую компанию, и документы, выданные сетевой организацией.
Обращаем Ваше внимание на то, что документы, нужные для заключения контракта электроснабжения, обозначенные в представленном ниже списке, являются приблизительными. Нужный список документов определяется при поступлении от потребителя заявления, о заключении контракта исходя из схемы электроснабжения, также вида (типа) заключаемого контракта.

После заключения контракта энергосбыт направляет письмо в адресок сетевой организации о том, что можно подавать напряжение. Сетевая организация производит фактическое подключение вашего участка, дома к электросети методом включения автоматического выключателя в щите учета, или под соединением ваших проводов на опоре к проводам ВЛ-0.4 кВ. На этом процесс подключения электричества к личному дому можно считать решенным.

Цена ПОДКЛЮЧЕНИЯ ЭЛЕКТРИЧЕСТВА К Личному ДОМУ

Цена подключения электричества находится в зависимости от многих причин. Главные из которых это мощность которую желает получить заявитель, удаленность электрических сетей от вашего участка, а так же издержки на электромонтажные работы по выполнению ТУ.
Выделяемая мощность.

Зависимо от региона, в каком вы приняли решение подключить электричество цена руб. за 1 кВт может колебаться от 400 до 79013 рублей. Но если вы запросили мощность до 15 кВт чего для личного дома полностью довольно, то в данном случае для вас необходимо будет заплатить всего, только 550 рублей сетевой организации за тех. присоединение и не рубля более.

Расстояние до электросетей

Как уже было написано выше, если расстояние от границы вашего участка до наиблежайшей точки подключения (подстанции либо воздушной полосы электропередач 0.4 кВ) находится на расстоянии до 300 метров в городской и до 500 метров в сельской местности, то все работы по строительству этой полосы до границы вашего участка должна выполнить сетевая организация полностью безвозмездно, при этом в срок менее 6 месяцев.

А что если электрические сети находятся далее обозначенных расстояний? Тут есть два варианта развития событий, для вас предложат выстроить эту линию без помощи других за свой счет. Либо предложат для вас получить ТУ по персональному тарифу, другими словами сетевая организация выстроит линию до вашего участка, но для вас придется оплатить эти услуги. Сроки строительства могут растянуться до 2-ух лет. Далее все находится в зависимости от вас, сравните оба варианта и выбирайте более прибыльный.

Цена выполнения (если заказать у нас)

Выполнить ТУ заявитель должен за свой счет, выполнить это можно без помощи других, можно попросить знакомого электрика либо вызвать электрика из какой-либо конторы это не принципиально.
Для примера, некоторые цены на подключение электричества к личному дому, указаны в таблице ниже. У нас наилучшее соотношение цена-качество!

Как подключить дачу к электросети

Председатель Правительства утвердил конфигурации в правила технологического присоединения земляных участков к электроэнергии

Как подключить дачу к электросети

Обладатели дачных участков получат более понятные правила и закончат зависеть от настроения и личных отношений с правлением садового некоммерческого приятельства (СНТ), через которое сейчас оформляются документы на подключение к сети. Премьер-министр Миша Мишустин подписал 9 октября постановление, изменяющее правила подключения дачников к энергосетям.

В Госдуме инициативу поддержали, но призвали идти далее — решить делему подключения домов, расположенных на кооперативных землях. «Парламентская газета» разбиралась в аспектах электрификации дач.

Садоводам станет проще

Ранее, дабы завести электричество на дачный участок, обладателю приходилось обращаться в садоводческое либо огородническое некоммерческое приятельство, и уже они заботились перед сетевой организацией. Это значительно замедляло процесс техприсоединения и портило настроение многим его участникам. Сейчас обладатель участка сумеет без помощи других подать заявку на подключение.

При всем этом все нужные коммуникации будут подводиться конкретно к участку заявителя, тогда как ранее сетевая компания была должна протягивать линию только до границ СНТ, сообщается на веб-сайте кабмина. Пресс-служба Правительства объясняет, что решение касается только дачников, которые подают заявки на подключение энергопринимающих устройств мощностью менее 15 киловатт.

По воззрению камбмина, принятое постановление сделает функцию техприсоединения ещё более доступной, поможет резвее решить делему подключения садовых участков к электросетям.

«Люди получат более понятные и прозрачные правила, не будут зависеть от настроения и личных отношений с правлением СНТ», — приводятся слова Миши Мишустина на правительственном портале.

В самом постановлении говорится, что размер платы за технологическое присоединение составит менее 550 рублей, если расстояние до объектов электросетевого хозяйства менее 300 метров в городках и посёлках городского типа и менее 500 метров в сельской местности. Расстояние измеряется по прямой полосы от границы садоводства либо огородничества до наиблежайшего объекта электросети.

В Госдуме отыскали правительственную инициативу полезной и подходящей. «Депутаты об этом гласили издавна, и, конечно, мы поддерживаем такое решение. Единственное, осталось решить делему с подключением к электросетям домов, расположенных на землях, находящихся в кооперативной собственности», — объяснил «Парламентской газете» депутат Госдумы Павел Завальный.

Какие необходимы документы и куда обращаться

Для того дабы подвести электричество к дачному домику, его обладателю нужно подать заявку и список нужных документов в энергоснабжающую компанию (ЭК). В том числе следует предоставить паспорт заявителя либо заверенную нотариальную доверенность, выданную собственником дачи другому лицу.

Читайте также:

Не считая того, потребуются документы, удостоверяющие право принадлежности заявителя на дом и участок, также план-схема участка с домом и улицы, на которой размещена наиблежайшая линия электропередач.

Не излишним, хотя и необязательным, будет проект электроснабжения, включающий расчёт потребности в проводке для монтажа.

Заключив контракт с ЭК, заявитель должен выполнить список требований на местности собственного участка для подключения дачи к электричеству. Потом нужно пригласить представителя энергоснабжающей компании, дабы тот официально зафиксировал соответствие участка всем нужным техническим условиям и подписал соответственный акт.

После чего электромонтёры могут подключать дом к наиблежайшей полосы электропередач. Обычно, дом подключают к сети в течение 3-6 месяцев с момента подписания акта о выполнении требований технических критерий, сообщается на портале Правожил.сом.

Когда электричество будет заведено на участок, его обладателю необходимо будет подписать с энергоснабжающей компанией акт, определяющий принадлежность кабеля, счетчиков, опор, вводного щитка и ответственности сторон за них. Завершающий шаг — опломбировка электрического счётчика, снятие с него первичных показаний и заключение с ЭК контракта на электрификацию дома.

Видео: Как подать заявку на технологическое подключение участка к электроэнергии. Портал тп рф. 2020 год
